Statistike

Skupek pregledov in izpisov podatkov iz proizvodnje.

Nedokončana proizvodnja

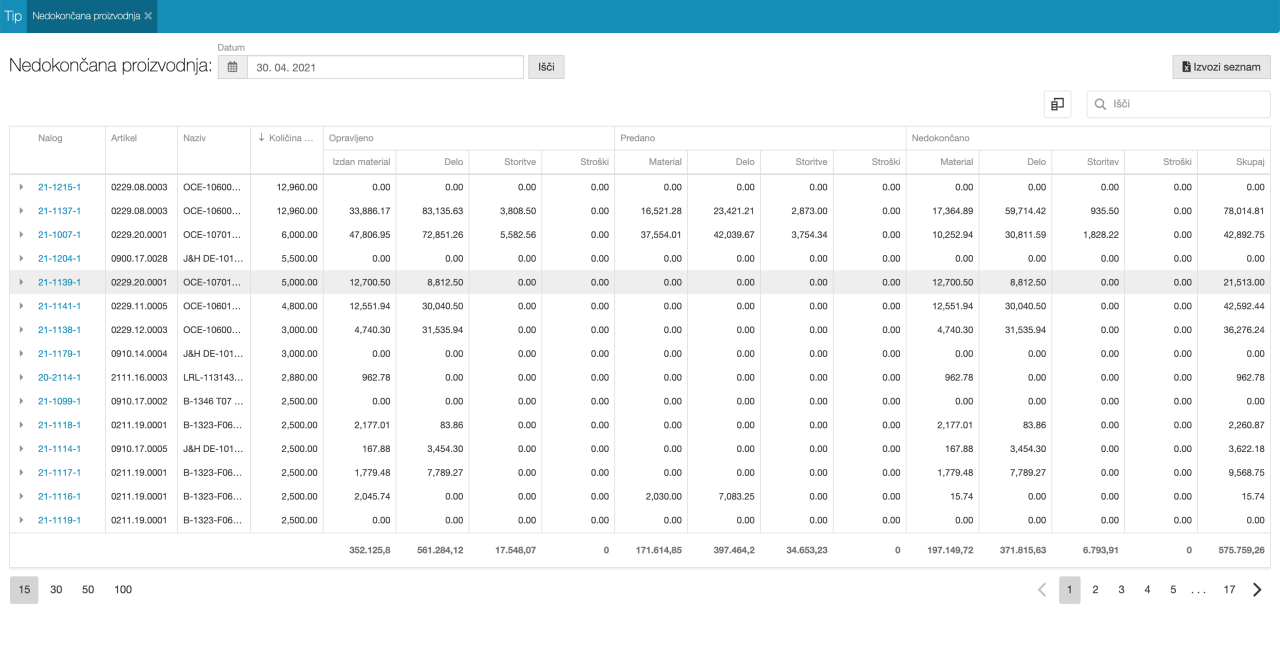

Pregled poženemo s klikom na Išči, ko vnesemo željeni datum.

Nedokončana proizvodnja nam pokaže seznam delovnih nalogov, ki so trenutno v delu. V prvem razdelku tabele dobimo vrednost izdanega materiala, vrednost opravljenega dela, opravljenih storitev, stroškov. V naslednjem razdelku imamo stanje že predanih izdelkov razdeljeno na vrednost zanje porabljenega materiala, porabljenega dela, storitev, stroškov. Zadnji razdelek nam pokaže razliko - dejansko vrednost nedokončanih delovnih nalogov.

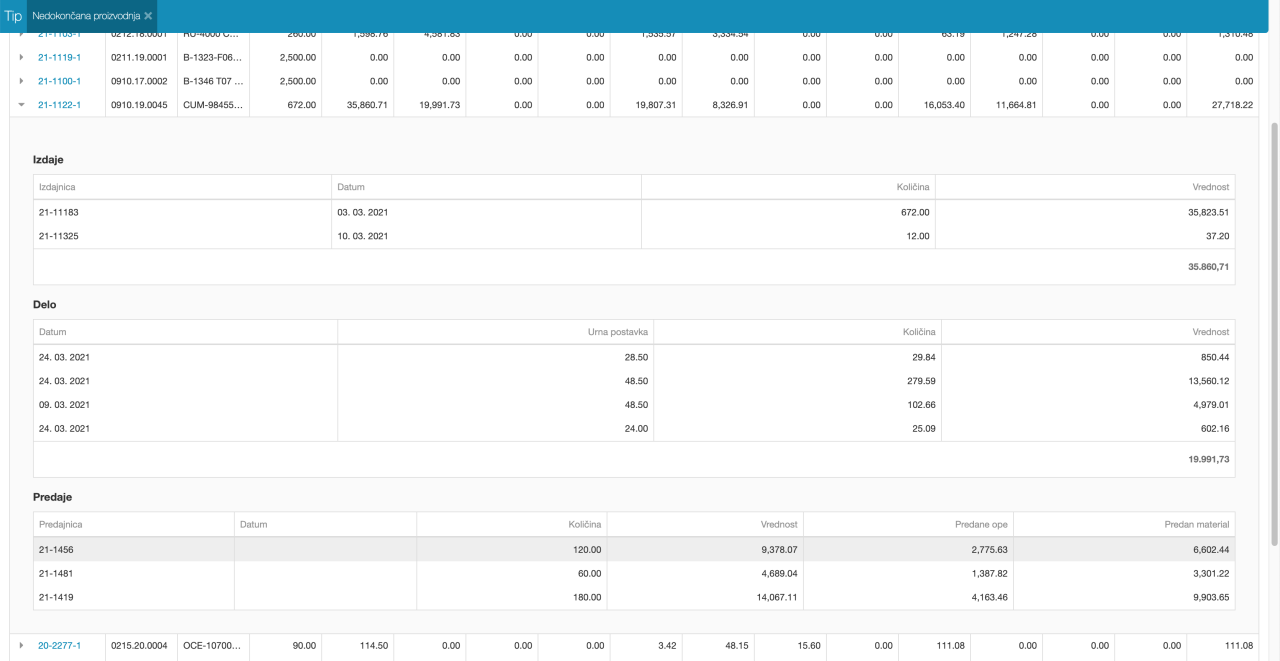

Vsak delovni nalog lahko še podrobneje preverimo s klikom na puščico pred številko delovnega naloga. Odpre se nam pod-seznam, v katerem je seznam izdajnic po posameznih izdajah, seznam vnešenega dela po dnevih, seznam predajnic končanih izdelkov.

Vse te podatke lahko tudi izvozimo v Excel s klikom na gumb Izvozi seznam.

Metode in izračun nedokončane proizvodnje
Določanje nalogov, ki se 'na dan' uvrstijo v nedokončano proizvodnjo

Grem čez vse naloge. Zberem tiste, ki so ‘v delu’ in jim dodam tudi vse ki so ‘razpisan’ (možno je namreč, da je na ‘razpisan’ nalog že izdan material, čeprav se še ne dela na njem), ‘planiran’ in ‘v delu’. Dodam jim še naloge, ki so ‘izdelan’, a je ‘datum prehoda v status izdelan’ večji od datuma nedokončane proizvodnje in tiste, ki so ‘zaprt’, a je ‘datum zapiranja’ večji od datuma nedokončane proizvodnje, obenem pa so se izdelovali pred datumom nedokončane proizvodnje. Iz tega seznama izločim vse naloge, na katerih se ni še nič delalo, ni bil izdan noben material in ni bil poknjižen noben strošek. Ostanejo delovni nalogi, ki so dejansko v proizvodnji in so nedokončani.

Izračun

Za vsak posamezni delovni nalog najprej določim vrednost celotnega delovnega naloga po kalkulaciji. In sicer: Vrednost celotnega delovnega naloga je sestavljena iz vrednsoti materiala za celotni delovni nalog, vrednosti dela za celotni delovni nalog in vrednosti storitev za cel delovni nalog. Potem zberem:

  • Seštevek dela in prestavitev po podrobnem vnosu dela (izvedbaPodrobno) do datuma nedokončane
  • Seštevek izdaj materiala po izdajnicah do datuma nedokončane
  • Seštevek predaj (končnih in morebitnih polizdelkov) po predajnicah do datuma nedokončane
  • Seštevek stroškov po vnosu stroškov (izvedbaStrošek) do datuma nedokončane

Seštevek ur dela ovrednotim z urno postavko iz razpisanih operacij, kjer so že vpisane / izračunane cene operacij - dobim vrednost opravljenega dela. Če nimam razpisane operacije (npr. razpis v starem Tip-u), grem preko izvedbe na tehnološko enoto in ovrednotim z njeno urno postavko.

Izdajnice – grem po vseh izdajnicah za delovni nalog, upoštevam datum izdajnice in dobim vrednost izdanega materiala. Predajnice – grem po vseh predajnicah, upoštevam datum predajnice in dobim vrednost predanih končnih, polizdelkov.

Delež materiala na predajnici: Na kalkulaciji imam za vsak polizdelek že izračunano vrednost materiala. Na predajnici preverim ali ima povezavo na razpis. Če jo ima, pridem do vrednosti polizdelka iz razpisa, sicer pa grem po kalkulaciji za delovni nalog, poiščem ustrezen polizdelek/končni izdelek (artikel) in ovrednotim s kalkulacijsko vrednostjo in deležem predane količine glede na celotno količino.

Na enak način kot delež materiala, izračunam tudi delež dela.

Iz deleža materiala na predajnicah izračunam koliko izdanega materiala je še v proizvodnji (material za nedokončano). Izračunam potrebno delo za celoten delovni nalog po kalkulaciji. Na kalkulaciji je to že izračunano. Od dela za cel delovni nalog odštejem opravljeno delo in dobim delo za nedokončano.

Stroški povečajo vrednost delovnega naloga. V kolikor ni še nič predano, se opravljeni stroški v celoti prištejejo k vrednosti nedokončane. Če imam že kaj predanega, izračunam delež (nedokončanega) stroška tako, da seštejem vrednosti predaj, jih delim z vrednostjo celotnega delovnega naloga in s tem faktorjem množim stroške.

Posebnost

Če izračunana vrednost delovnega naloga presega kalkulacijsko vrednost delovnega naloga (običajno gre pri takih delovnih nalogih za več opravljenega dela, kot je kalkulirano), je lahko izračunana vrednost nedokončane tudi negativna. Za take primere imamo kolono 'upoštevano delo'. Ali drugače, pri takšnih delovnih nalogih upoštevamo delo v nedokončani proizvodnji samo v kalkulacijski vrednosti dela za delovni nalog.

Izvoz v Excel

Izvoz v Excel vsebuje nekaj več podatkov kot zaslonski pregled. Poleg opravljenega, predanega in nedokončanega, je na izvozu v Excel še skupina kalkulacijskih vrednosti za cel delovni nalog. Dodan je še status posameznega delovnega naloga in 'Datum izdelave' in 'Datum zapiranja' za tiste naloge, ki so bili izdelani oz. zaprti po datumu nedokončane proizvodnje.

Tabela nedokončane
  1. ‘Sestavim’ seznam delovnih nalogov, ki so v proizvodnji - nedokončani
  2. Za vsak delovni nalog do datuma nedokončane zberem delo, izdan material, stroške, predane izdelke
  3. Za vsak delovni nalog od materiala odštejem vrednost materiala na predajnicah
  4. Za vsak delovni nalog odštejem delo od dela, potrebnega za cel delovni nalog
  5. Sestavim poročilo: Nalog, izdan material, opravljeno delo, predani izdelki, knjiženi stroški, vrednost materiala v proizvodnji, vrednost še potrebnega dela, delež stroška za nedokončano dobim vrednost nedokončanega delovnega naloga.
  • Pregled nedokončane proizvodnje
  • Pregled na nalogu
